1)安裝前,先對設備的獨立基礎軸線的尺寸,預埋件的標高,預埋件的平整度進行統一的復核,并將基礎縱橫軸線用墨線彈出,根據高度和平整度的差值準備好相應厚度的鋼板作墊片用水準儀控制。
2)設備安裝應遵循先下后上,先矮后高、先輕后重的順序,即先安裝固定下部的設備,再安裝上部構件,先安裝較低的設備,后安裝較高的設備,先安裝較笨重的設備,后安裝較輕的設備,
3)將設備運行至基礎上位置后、套穿地腳螺栓,且在地腳螺栓兩邊放置墊鐵、然后落下設備,落下時一定要緩慢進行,
4)校正水泥罐的位置,使水泥罐的中心與基礎的中心對準,且保持水泥罐水平放置。
5)焊接,焊接要由專業焊接人員操作,要嚴格遵循焊接規范施工,保證焊接質量。
1)設備運輸時一定小要心謹慎,嚴防出現顛簸、傾覆現象。
2) 設備吊裝時應由專業起重工負責,采取合理穩妥的吊運技術措施,索具必須牢固可靠。
3)吊車基坑邊緣要保持安全距離,距離基坑邊緣5m。
4)信號工與吊車司機要密切配合。
5)嚴禁在暴風、暴雨等惡劣天氣施工。
6)嚴格控制焊接質量,焊接完畢后嚴格按焊接技術規范進行驗收。
工程配備BW-200 拌和機一套,配備水泥罐2 個,單個罐在裝滿材料時均按照65 噸計算,F場水泥罐基礎位于瀝青路面。
1 .地基承載力
P/A=σ ≤σ 0
P— 儲蓄罐重量 KN
A— 基礎作用于地基上有效面積mm2
σ — 地基受到的壓應力 MPa
σ 0 — 地基容許承載力 MPa
通過查資料得出該處地基容許承載力σ 0=0.16Mpa
2.風荷載強度
W=K 1 K 2 K 3 W0= K 1 K 2 K 3 1/1.6v2
W — 風荷載強度 Pa,W=V 2 /1600
v— 風速 m/s,取28.4m/s(按10 級風考慮)
3.基礎抗傾覆計算
K c =M 1 / M 2 =P1×1/2×基礎寬/ P2×受風面×力矩≥2 即滿足要求
M 1 — 抵抗彎距 KN*M
M 2 — 抵抗彎距 KN*M
P1—儲蓄罐自重 KN
P’—基礎自重KN
P2—風荷載 KN
1.儲料罐地基開挖及澆筑 水泥罐基礎位于瀝青路面。查《路橋計算手冊》,地基容許承載力為0.16Mpa。
2.計算方案 根據規范,不考慮摩擦力的影響,計算時按整體受力考慮,每個水泥罐集中力P=650KN,每個水泥罐整體基礎受力面積為9m 2 ,基礎澆注C30 混凝土,每個水泥罐基礎自重P’=112.5KN,承載力計算示意見下圖:

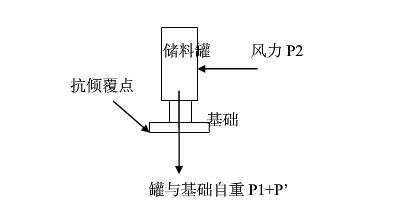

根據歷年氣象資料,考慮最大風力為 28.4m/s(10 級風),風的動壓力 P2=V 2 /1600=504.1N/m,儲蓄罐頂至地表面距離為 10.5m,罐身長 10m,2 個罐基本并排豎立,受風面積 50m 2 ,在最不利風力下計算基礎的抗傾覆性。計算示意圖如下:
3.儲料罐基礎驗算過程
1 地基承載力
根據上面公式,已知P+P’=1525KN,計算面積A=18×106 mm2 ,
P/A= 1525KN/18×10 6 mm 2 =0.085MPa ≤σ 0 =0.16 MPa
地基承載力滿足承載要求。
2 基礎抗傾覆 根據上面力學公式: K c =M 1 / M 2 =(P1+P’)×0.5×基礎寬/ P2×受風面×5.041 =(1300+225)×0.5×6/(504.1×50×5.041/1000) =36≥2 滿足抗傾覆要求
